Nemocnica sv. Jakuba

Zdravotnícke zariadenie v Bardejove s dlhou tradíciou, známe vysokou úrovňou odbornosti a profesionality svojich zdravotníkov, dostáva zaslúženú obnovu viacerých častí.

Podieľame sa na rekonštrukcii časti nemocničných oddelení na troch podlažiach, hlavného monobloku, ako aj na dostavbe k existujúcemu objektu. Ukončenie projektu plánujeme na šiesty mesiac roku 2026.

  • PODPÍSANIE ZMLUVY
    Preberáme stavenisko a začíname s výstavbou.
  • ZAČIATOK VÝSTAVBY
    Začíname s rekonštrukciou a výkopovými prácami na prístavbe.
  • DOKONČENIE PRVEJ ETAPY
    Komplet dokončenie prístavby a rekonštrukcie príslušného nemocničného krídla.
  • ZAČATIE DRUHEJ ETAPY
    Začíname s rekonštrukčními prácami na hlavnej budove nemocnice.
  • DOKONČENIE DRUHEJ ETAPY
    Dokončenie stavebných prác na druhej etape.
  • Dokončené REKONŠTRUKCIA DOKONČENÁ
    Zrekonštruovaná nemocnica s poliklinikou sv. Jakuba je v plnej prevádzke.

Máme hotovo

15. 09. 2026

Práce na bardejovskej nemocnici sú ukončené. Dnes už pacienti a personál plnohodnotne využívajú nové aj zrekonštruované priestory. Tie priniesli komfort, bezpečnosť, vysoký hygienický štandard aj kvalitnejšie vnútorné a vonkajšie prostredie nemocnice.

15. 09. 2026

Komplexná modernizácia

01. 09. 2026

Okrem obnovy interiérov a fasád nemocnice, sme tiež inštalovali inteligentné exteriérové tienenie, komunikačný systém sestra-pacient, novú vzduchotechniku s chladením, rozvody vody, kúrenia a medicínskych plynov, automatické dvere na oddeleniach aj nové výťahy.

01. 09. 2026

Dokončená prvá etapa, práce na druhej v plnom nasadení

28. 01. 2026

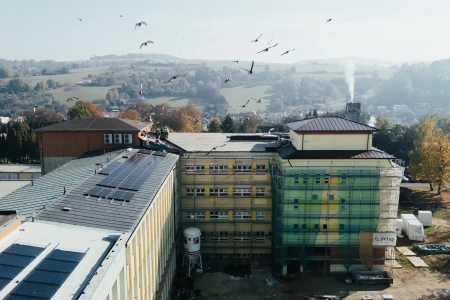

Rekonštrukcia a prístavba nemocnice v Bardejove napreduje a pacienti už využívajú 2800 m² nových nemocničných priestorov. Na objekt sme zabudovali fotovoltaické panely, solárne kolektory a rekuperačné jednotky, čím sa výrazne zníži energetická náročnosť budovy. Aktuálne pracujeme na dokončení poslednej etapy.

28. 01. 2026

Stav po 11 mesiacoch

13. 12. 2024

Za necelý rok sme stihli kompletne zrekonštruovať časť chirurgického oddelenia, hotelovú časť na gynekológii, ako aj zrealizovať celú prístavbu spolu so zastrešením a hrubými rozvodmi. V skratke to znamená, že sa v týchto dňoch púšťame do 2. etapy!

13. 12. 2024
